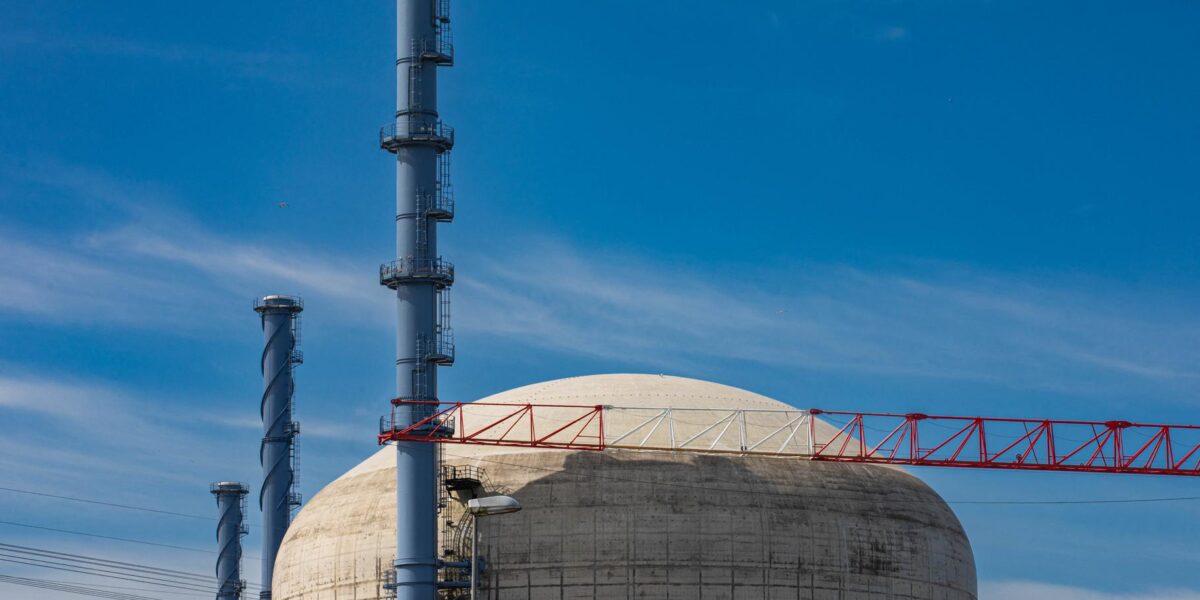

پیرس: فرانس کے جدید ترین جوہری ری ایکٹر ای پی آر فلیمان ویل کو ہفتے کے روز سے 350 دن کے لیے بند کر دیا گیا ہے۔ یہ طویل تعطل ری ایکٹر کے پہلے مکمل معائنے کے لیے ضروری قرار دیا گیا ہے، جس میں ہزاروں آپریشنز انجام دیے جائیں گے۔
کیا ہوگا اس طویل تعطل میں؟
فرانسیسی توانائی کمپنی ای ڈی ایف کے مطابق اس مکمل معائنے کے دوران تین بڑے معائنے کیے جائیں گے۔ کمپنی کے ڈپٹی ڈائریکٹر برائے نیوکلیئر پروڈکشن پرفارمنس ریناؤ کراسوس نے بتایا کہ یہ پوری تنصیب کا تفصیلی معائنہ ہے جس پر کئی سو ملین یورو لاگت آئے گی۔
یہ معائنہ تمام ای ڈی ایف ری ایکٹرز کی طرح باقاعدہ ضوابط کے تحت کیا جا رہا ہے اور اسے ایندھن بھرنے کے 30 ماہ کے اندر شروع کرنا لازمی تھا۔
کور لیڈ کی تبدیلی اہم ترین مرحلہ
اس معائنے کا سب سے اہم حصہ ری ایکٹر کے کور لیڈ کی تبدیلی ہے۔ یہ کور لیڈ فریماتوم کمپنی نے سینٹ مارسل میں تیار کیا ہے، جس کا وزن تقریباً 100 ٹن اور قطر 5 میٹر سے زیادہ ہے۔
- ری ایکٹر ویسل کا معائنہ
- پرائمری سرکٹ کا معائنہ
- ہائیڈرولک سرکٹس کی لیک ٹیسٹنگ
- کور لیڈ کی مکمل تبدیلی
- کولنگ ایکسچینجرز اور کنٹرول روم کی ترمیم
نیوکلیئر سیفٹی اتھارٹی کی درخواست پر پرانا کور لیڈ ہٹایا جا رہا ہے کیونکہ اس میں طویل عرصے سے معلوم خامیاں موجود تھیں۔ پرانا کور لیڈ دو سال تک سائٹ پر محفوظ رکھا جائے گا، اس کے بعد اسے آندرے کے ریڈیو ایکٹو ویسٹ اسٹوریج سینٹر منتقل کیا جائے گا۔
20 ہزار سرگرمیاں، 2500 افراد کی شمولیت
اس مکمل معائنے میں مجموعی طور پر 20 ہزار سرگرمیاں شامل ہیں جن میں تقریباً 2500 افراد اور ای ڈی ایف کے صنعتی نیٹ ورک سے 200 پارٹنر کمپنیاں حصہ لیں گی۔
کراسوس نے یقین دہانی کرائی کہ تمام کام ایک قابل اعتماد اور مضبوط شیڈول کے تحت ترتیب دیے گئے ہیں تاکہ ہر سرگرمی محفوظ طریقے سے صحیح ترتیب میں مکمل ہو۔
اب تک کی کارکردگی اور پیداوار
فلیمان ویل ای پی آر نے اب تک 9.9 ٹیرا واٹ آور بجلی پیدا کی ہے اور 14 دسمبر 2025 کو اپنی مکمل صلاحیت تک پہنچا تھا۔ صرف 2026 میں اس نے اپنا پیداواری ہدف عبور کر لیا۔
ای ڈی ایف کے مطابق 2026 کے لیے سات ٹیرا واٹ آور پیداوار کا ہدف مقرر کیا گیا تھا جو 3 ستمبر کو ہی حاصل کر لیا گیا۔ ری ایکٹر کی خالص بجلی کی صلاحیت 1600 میگا واٹ ہے جو گرڈ میں فراہم کی جاتی ہے۔
فرانس کا پہلا نیا ری ایکٹر 25 سال میں
فلیمان ویل 3 فرانس کا 25 سال میں پہلا نیا جوہری ری ایکٹر ہے جو 2024 کے آخر میں گرڈ سے منسلک ہوا، تاہم یہ اپنی مقررہ تاریخ سے 12 سال تاخیر سے مکمل ہوا۔
اس منصوبے کی لاگت ابتدائی تخمینے کے مطابق 3.3 بلین یورو تھی، جسے فرانسیسی کورٹ آف آڈٹ نے 2023 کی قیمتوں کے مطابق تقریباً 23.7 بلین یورو تک پہنچنے کا اندازہ لگایا ہے۔ یہ فرانس کے جوہری بیڑے کا سب سے طاقتور ری ایکٹر ہے جو دو دیگر ری ایکٹرز کے ساتھ مانچ کے ساحل پر واقع ہے۔
